“組合拳”應對高溫“烤”驗,河北四建二分公司北席項目施工“熱”力不減

發布時間:2026年07月07日

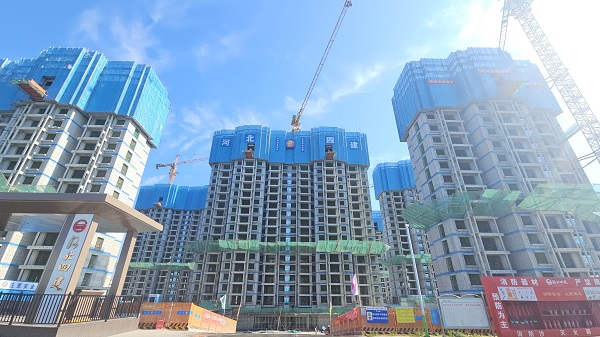

  7月3日以來,石家莊區域持續發布高溫紅色預警,河北四建二分公司北席村城中村改造項目施工現場正午地表溫度接近48.9℃。面對高溫天氣,項目部緊盯施工進度、安全生產與工程質量,全方位落實防暑降溫舉措,筑牢安全防線,持續推進項目高效優質施工。
  科學優化施工調度,動態調整分段流水施工
  項目部迅速行動,進一步優化整體施工組織,將原全天不間斷流水模式調整為分時段間斷式流水施工,科學統籌多樓棟工序排布邏輯;召開高溫專項施工部署會,嚴格落實“做兩頭、歇中間”錯峰方案。每日6時至10時,針對7#樓、8#樓、10#樓鋼筋綁扎,9#樓、5#樓模板加固,1#、2#、3#、6#混凝土澆筑等關鍵工序,實行多樓棟錯棟交叉流水、人材機跨樓棟循環調配,充分利用有效施工窗口期;10時至16時高溫峰值階段,全面停止室外作業,充分利用空檔統籌室內砌筑、管線預埋等工序穿插施工,同步組織班組輪休、塔吊及輸送泵集中維保降溫;16時至20時氣溫回落,接續開展各樓棟模板清理、后澆帶處理、樓層養護等收尾流水工序,銜接全天施工閉環。通過動態優化分段流水施工節奏、室內外工序錯峰穿插作業提高施工效能,跑出高溫攻堅加速度。
  前置統籌高溫管控,織牢施工安全防護網
  項目部第一時間對現場開展全覆蓋安全風險摸排,逐一梳理高處作業、臨時用電、動火作業等高溫天氣易多發隱患環節,對照排查出的各類風險點位統籌制定管控方案,搭建分片包干現場巡查體系。結合管理人員分管作業區域劃定巡查責任,明確巡查范圍、檢查重點,巡查中發現隱患立即整改。每日開工前依托班前會開展高溫施工安全專項交底,提前講清作業注意事項、風險防控要點。同步組織全員開展高溫中暑應急實操演練,完整模擬中暑突發處置場景,現場演示物理降溫、急救施救全流程,確保一線工友熟練掌握自救互救實操技能,做實做細各項施工前置保障,牢牢守住高溫施工安全底線。
  嚴控高溫施工工藝,精細管理筑牢工程質量
  針對高溫下混凝土失水快、易開裂等問題,項目部同步落實高溫專項施工保障措施。混凝土澆筑避開正午高溫時段,優化外加劑配比,延長初凝時間;頂板澆筑完成后及時覆蓋保濕土工布,增加灑水養護頻次,防止板面開裂;鋼筋、模板暴曬后提前灑水降溫,嚴控構件安裝溫差變形,做到施工質量不打折。
  北席村城中村改造項目合同額4.7億元,位于石家莊經濟技術開發區,建設內容包括住宅樓、配套公建、地下車庫等。(侯雪平)
