河北四建八分公司吳橋縣污水處理廠項目部:靶向破解施工難題,高效推進項目建設

發布時間:2026年07月23日

  7月份以來,高溫、多雨天氣交織疊加。河北四建八分公司吳橋縣污水處理廠項目部緊盯淤泥處置關鍵任務,通過優化施工方案、細化作業流程、從嚴落實安全管控等舉措精準攻堅,著力破解施工堵點難點,有效提升了淤泥處置效率,現場施工進度大大加快,原計劃45天的作業工期,預計40天即可完成。
  剖析工況難點,細化作業流程
  該項目臨水作業范圍廣、污水池中沉積淤泥總量多且在高溫作用下快速發酵,持續散發刺鼻異味,疊加現場悶熱的作業環境,雙重影響施工人員作業狀態、降低施工效率,制約施工進度;持續降雨造成池內淤泥浸泡軟化、松動滑移、積水泥濘,不僅壓縮施工工作面、擾亂工序,還大幅加大臨水作業安全隱患。項目部立足現場實際,靶向制定專項施工及管控舉措,逐項破解工況難題,穩步推動施工有序開展。

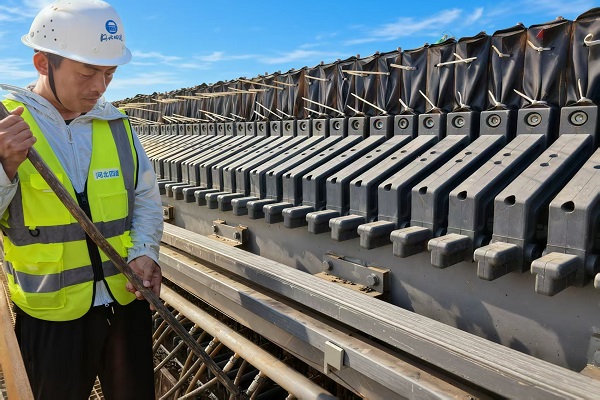

  為高效化解高溫汛期淤泥處置難題、掃清施工阻礙,項目部優化施工工藝,摒棄粗放施工模式,嚴格執行“清掏、即時壓濾、密閉轉運”一體化作業流程,最大限度縮短淤泥裸露靜置時長,從源頭規避異味擴散、積水滑移等隱患。作業前,施工人員嚴格落實安全防護規范,全程穿戴防水工作服、防滑勞保鞋、防護手套及防護口罩,適配臨水、潮濕、異味的特殊作業環境,筑牢個人安全防線。作業期間,現場采用分區、分片、逐段清零的施工方式,提前摸排標記池體、管網及邊角區域淤泥分布情況,按照自上而下、由內及外的順序逐層清掏,細致清理邊角殘留淤泥,確保全域無堆積、無遺漏。項目部嚴格落實隨清隨壓、日產日清的作業標準,把淤泥打撈上岸后,即刻轉運至壓濾設備開展脫水固化處理,完成的淤泥全部采用密閉專用車輛轉運出場。
  嚴控施工風險,筑牢安全防線
  針對高溫汛期施工特點,項目部從嚴從細抓實現場安全管控與高溫防暑保障工作,牢牢守住項目安全生產底線。推行施工現場分區分片網格化管理,明確各崗位職責分工與應急處置流程,常態化開展全域覆蓋安全巡查,重點排查淤泥作業區、邊坡、臨時用電、管網等關鍵點位,建立隱患管理臺賬,嚴格落實排查、整改、復核、銷號全閉環管理機制。現場配齊抽水泵、沙袋等防汛物資,實行24小時氣象、水情動態監測,遇極端天氣第一時間啟動應急響應,及時落實停工斷電、設備防護等應急舉措,有效防范汛期各類施工安全風險。
  在嚴守安全底線的基礎上,項目部同步做實做細高溫防暑保障,施工現場設置專屬陰涼休息區,配齊降溫飲用水、防暑藥品及遮陽通風設備,持續優化高溫作業環境。同時常態化開展崗前安全交底與專項培訓,重點講解高溫防護要點、臨水作業規范及極端天氣應急處置流程,持續提升作業人員安全防范意識與應急處置能力,全方位守護一線施工人員人身安全。
  目前,淤泥清理等核心施工任務正高效有序推進。下一步,項目部將持續緊盯高溫、汛期天氣變化趨勢,動態優化施工組織與作業方案,常態化抓實淤泥精細化處置、現場安全管控等重點工作,全力以赴搶抓施工進度,保障項目建設高效推進。(霍曉帆、王凱)
